ЖСК « Вертикаль-7» создан 29.08.2023 г. В соответствие с Законом РФ « О банкротстве» ,по инициативе дольщиков недостроенного многоэтажного жилого дома, расположенного в Ленинском районе города Новосибирска по ул.Титова , дом 253/7 стр. , после банкротства компании – застройщика ООО « Вертикаль – НСК»

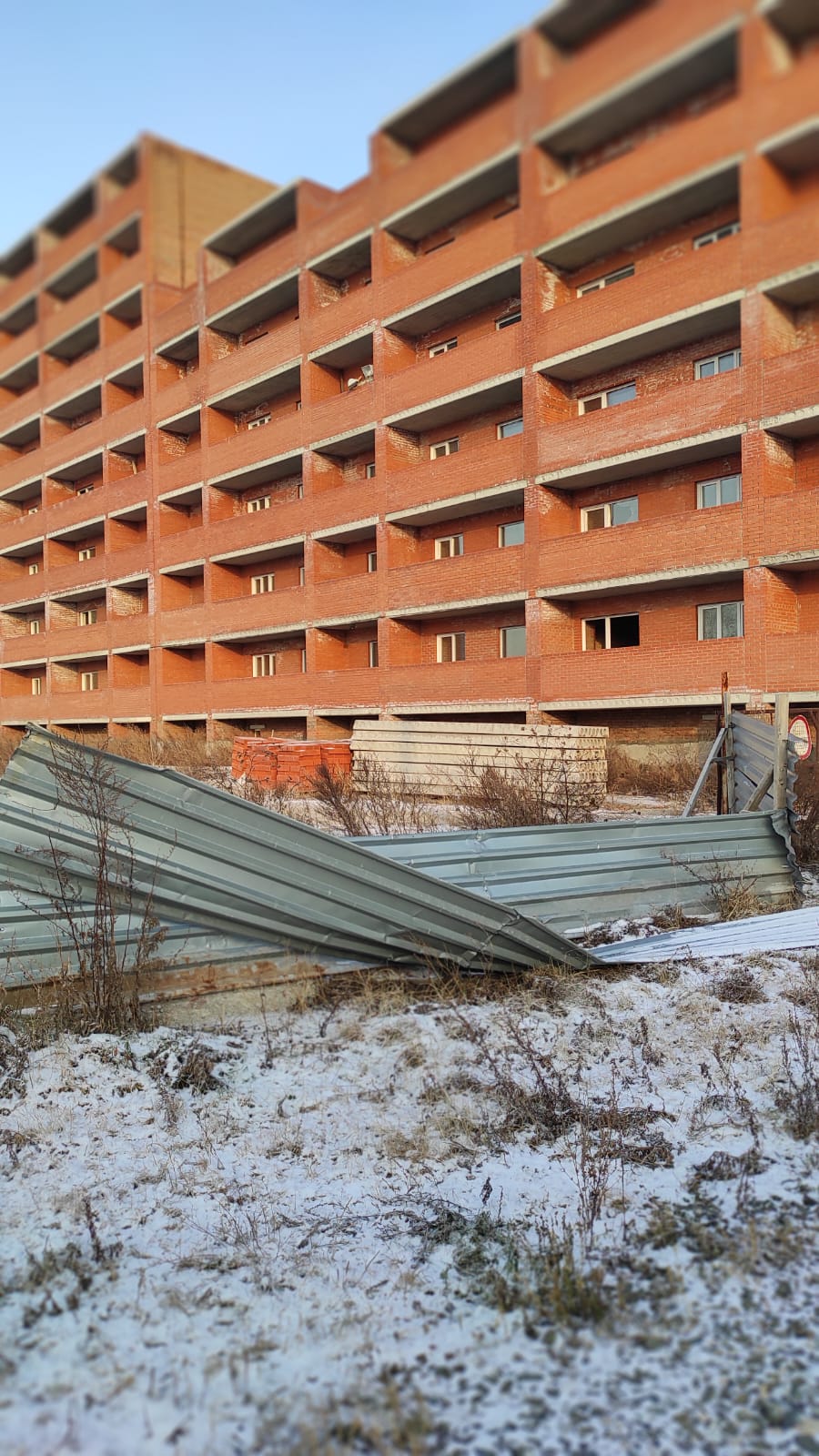

В собственность кооператива 13.02.2024г. переданы объект незавершённого строительства, степень готовности которого на момент передачи составляла 21% и причитающаяся часть земельного участка с кадастровым номером 54:35:062555:1423, общей площадью 4163 кв.м.
16.02.24 ЖСК"Вертикаль-7" зарегистрирован в качестве застройщика в государственной системе ЕИС ЖС.
Председателем Правления кооператива избран Красильников Сергей Владимирович.
-
-

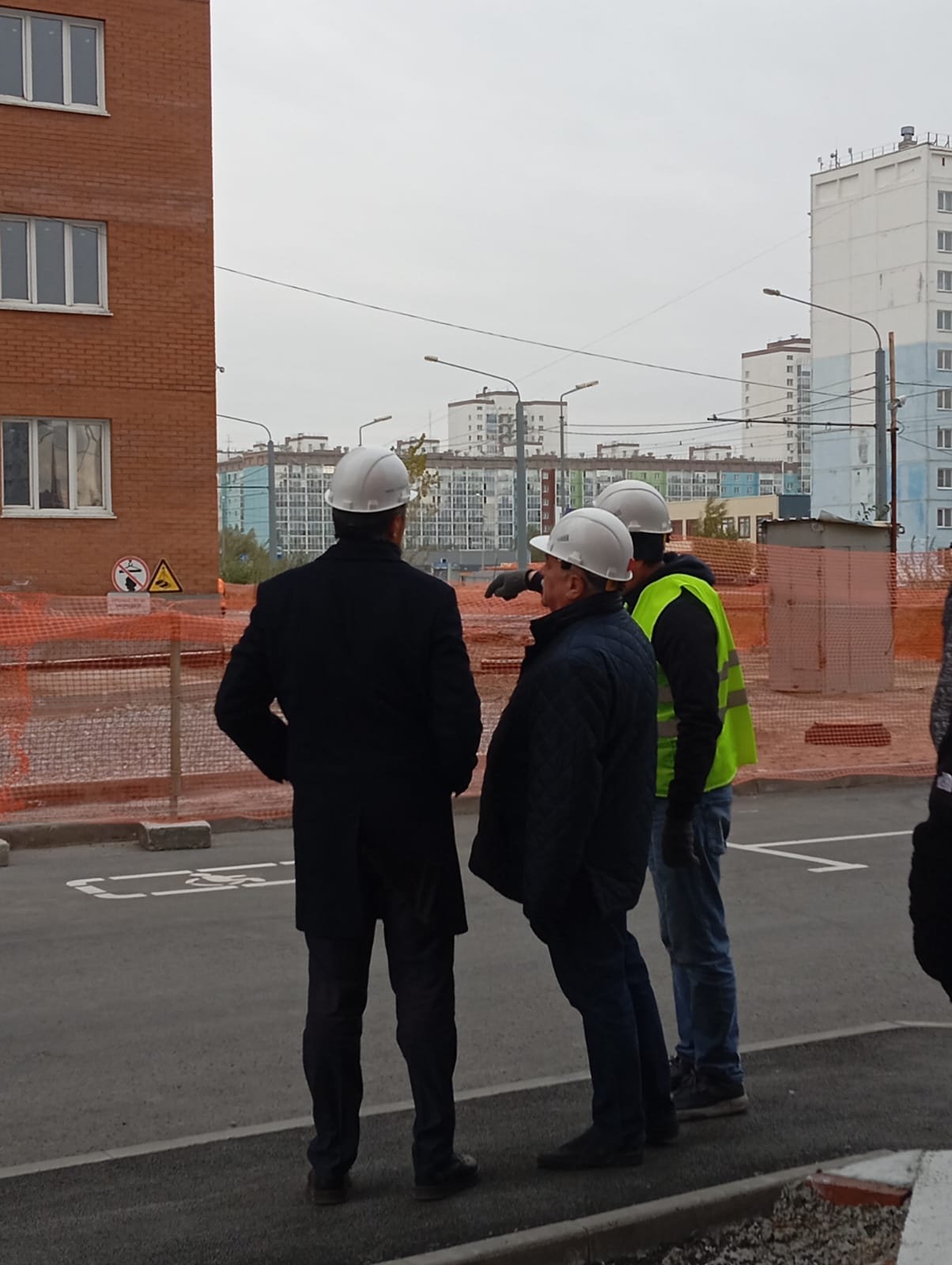

Протокол Министерства строительства Новосибирской области выездного совещания по вопросу завершения строительства
-

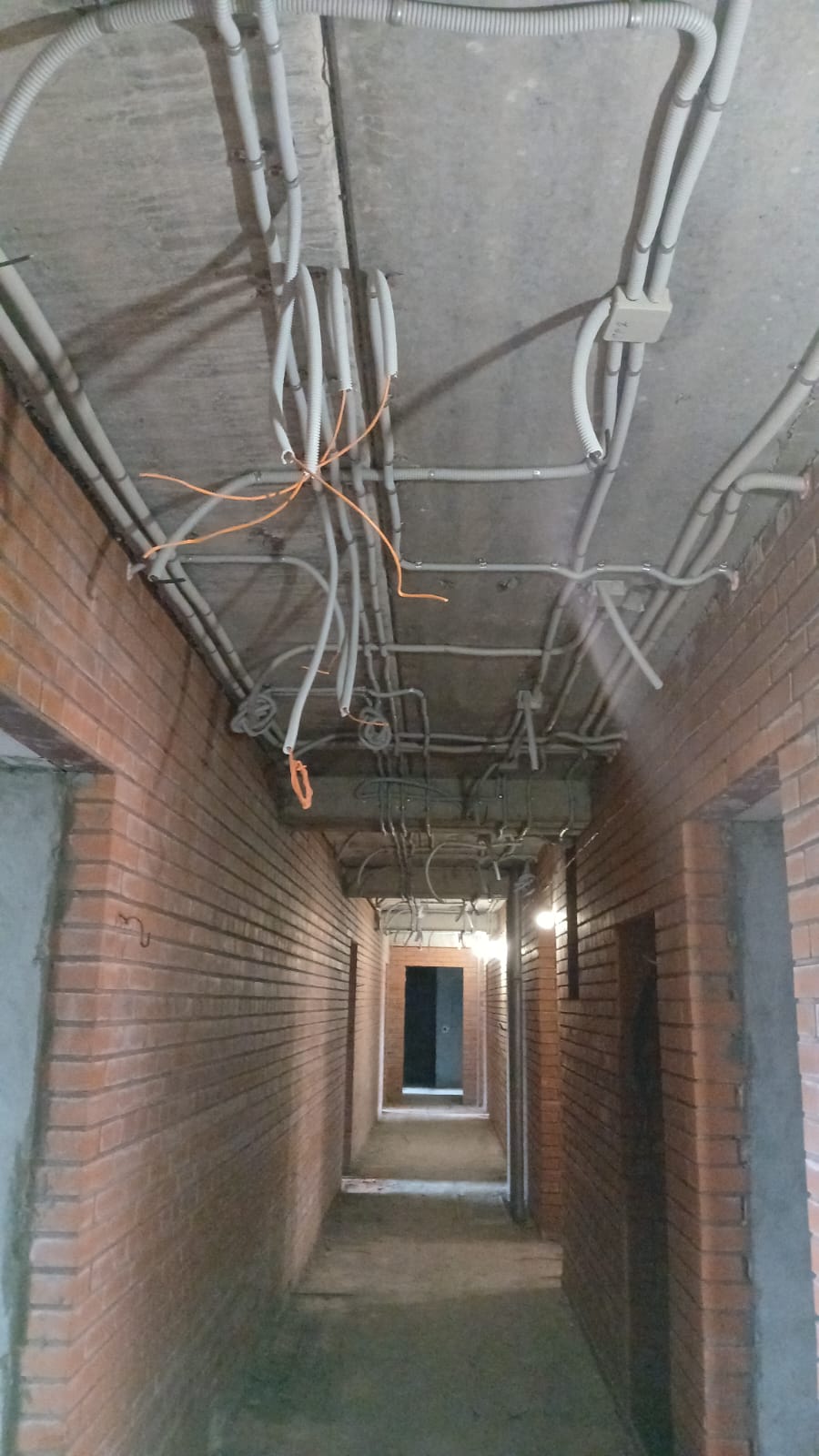

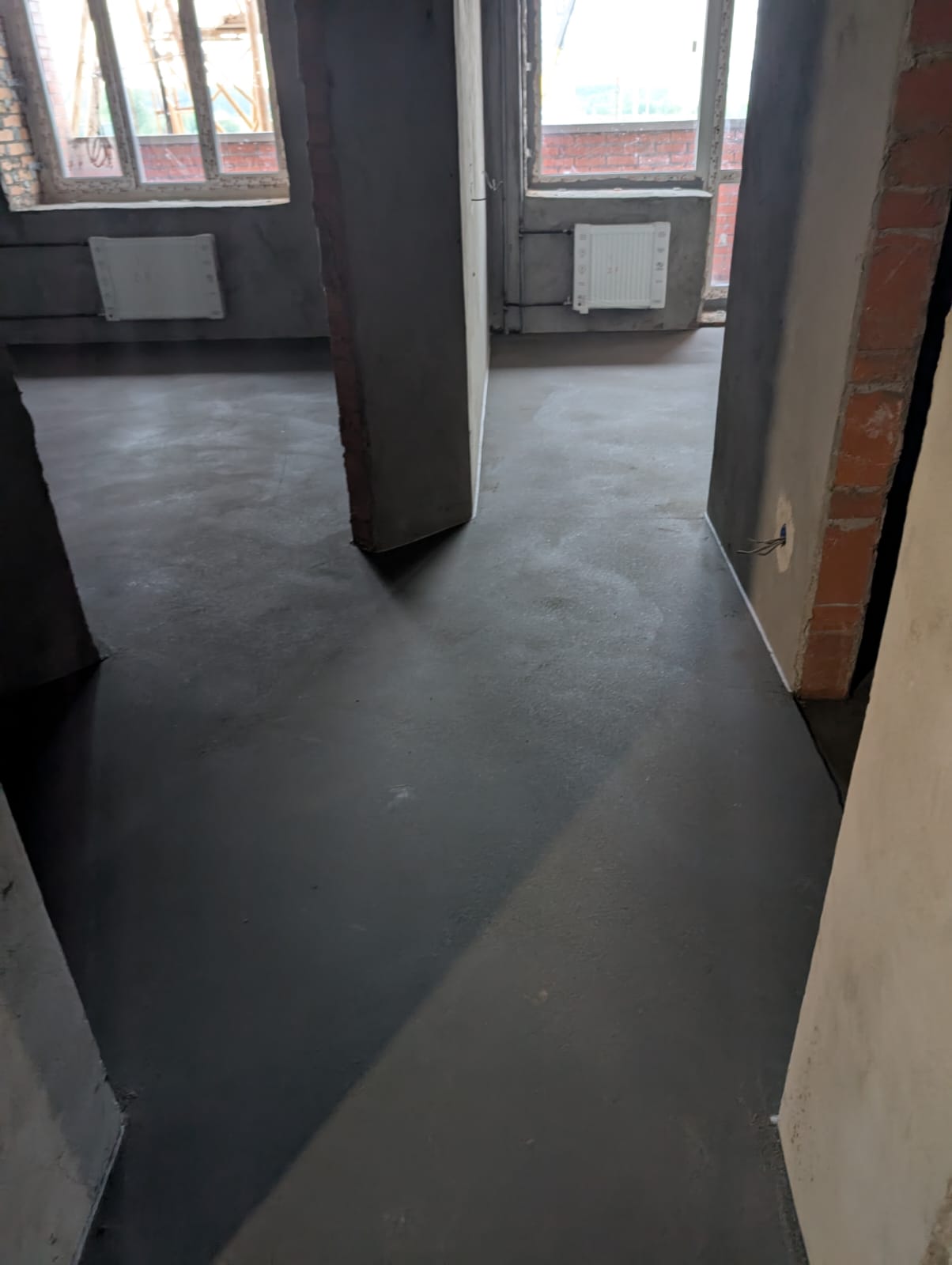

Информация по строительству на 11 августа 2025 г.
Информация по строительству на 11 августа 2025 г.
-
Информационное сообщение
Разъяснения правления кооператива по основным вопросам повестки Общего собрания №5 назначенного на 10 июля 2025 г.СКАЧАТЬ: разъяснения Правления кооператива по основным вопросами повестки общего собрания№5 назначенного на 10 июля 2025
-
Информационное сообщение

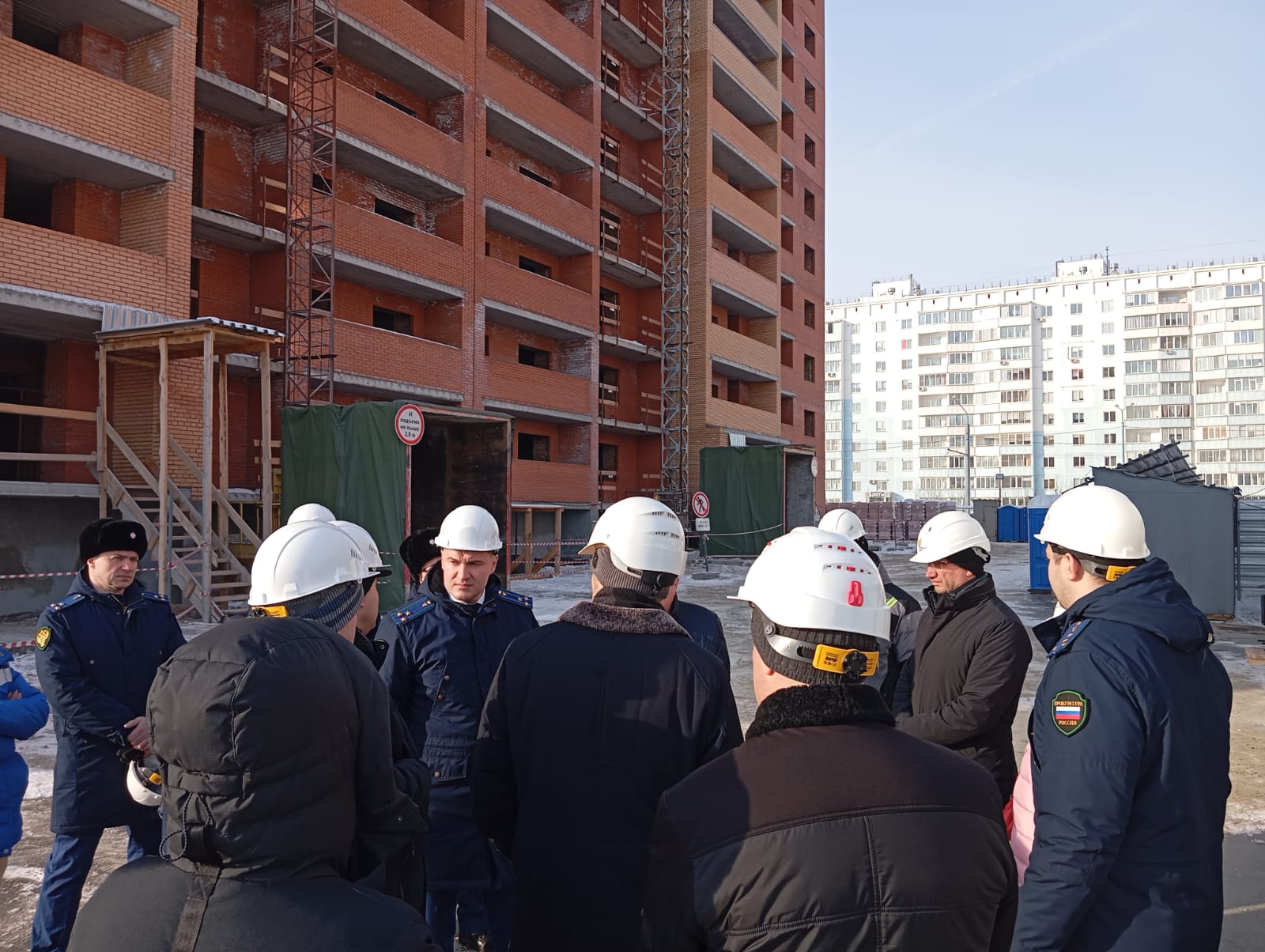

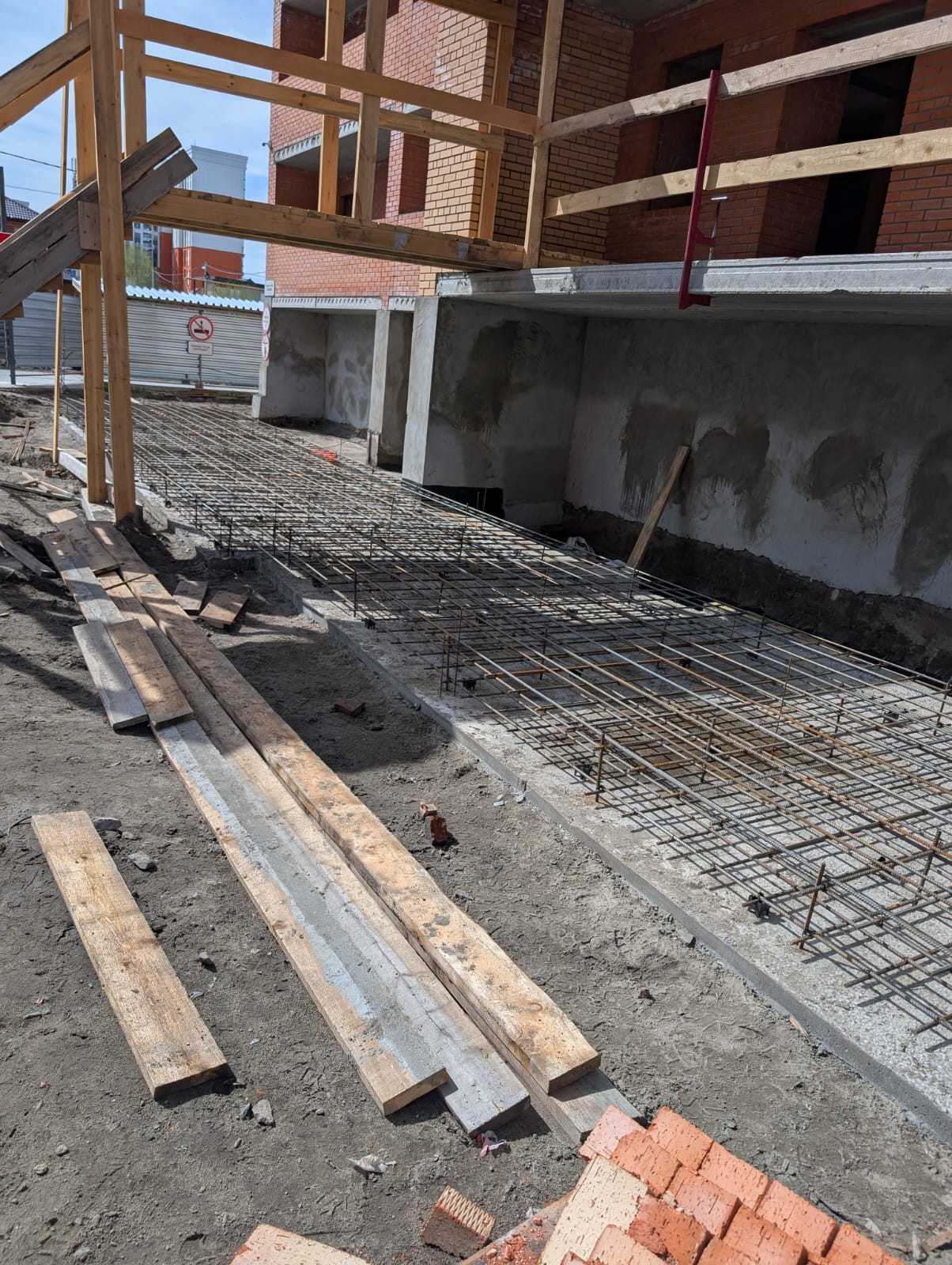

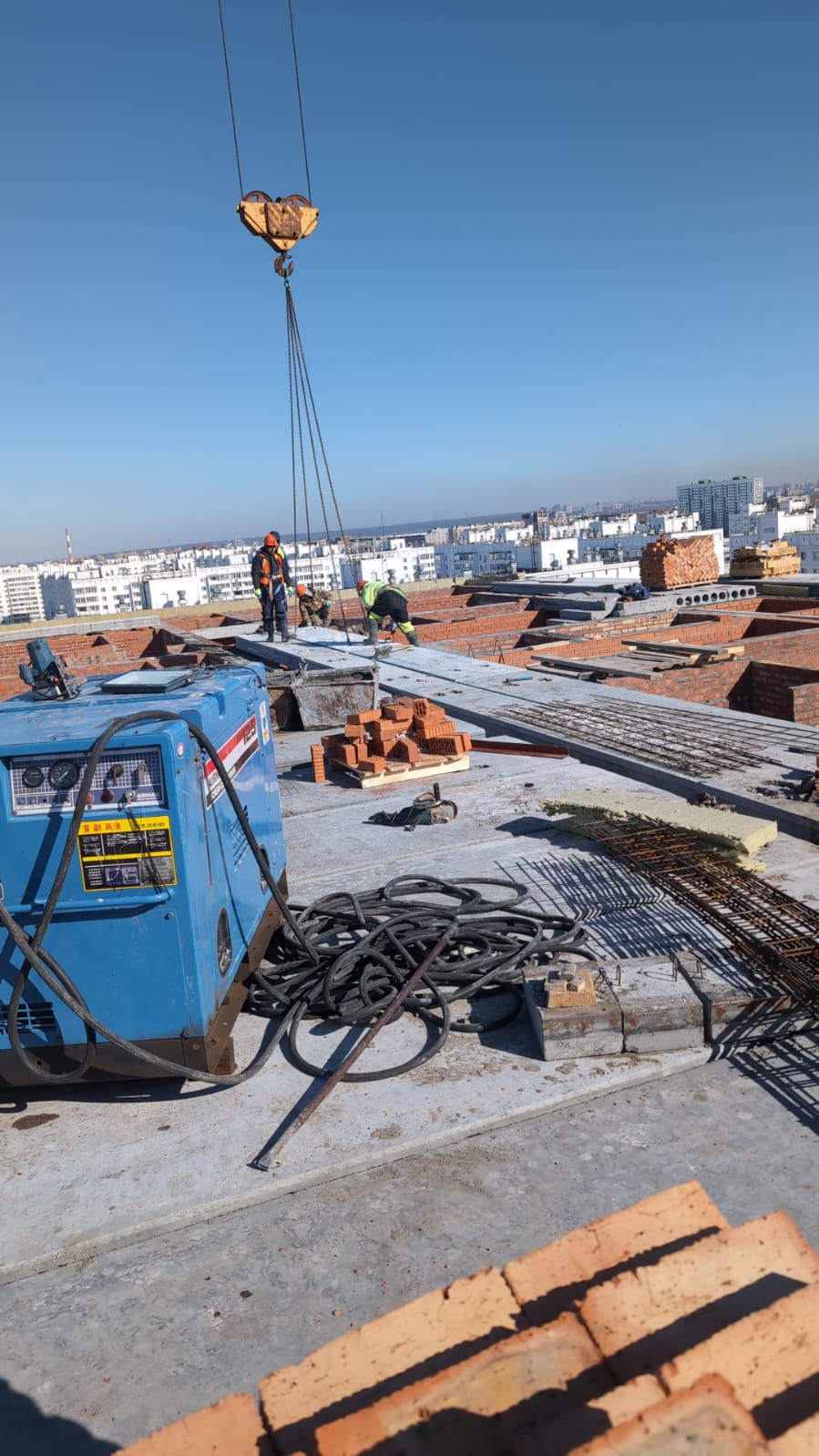

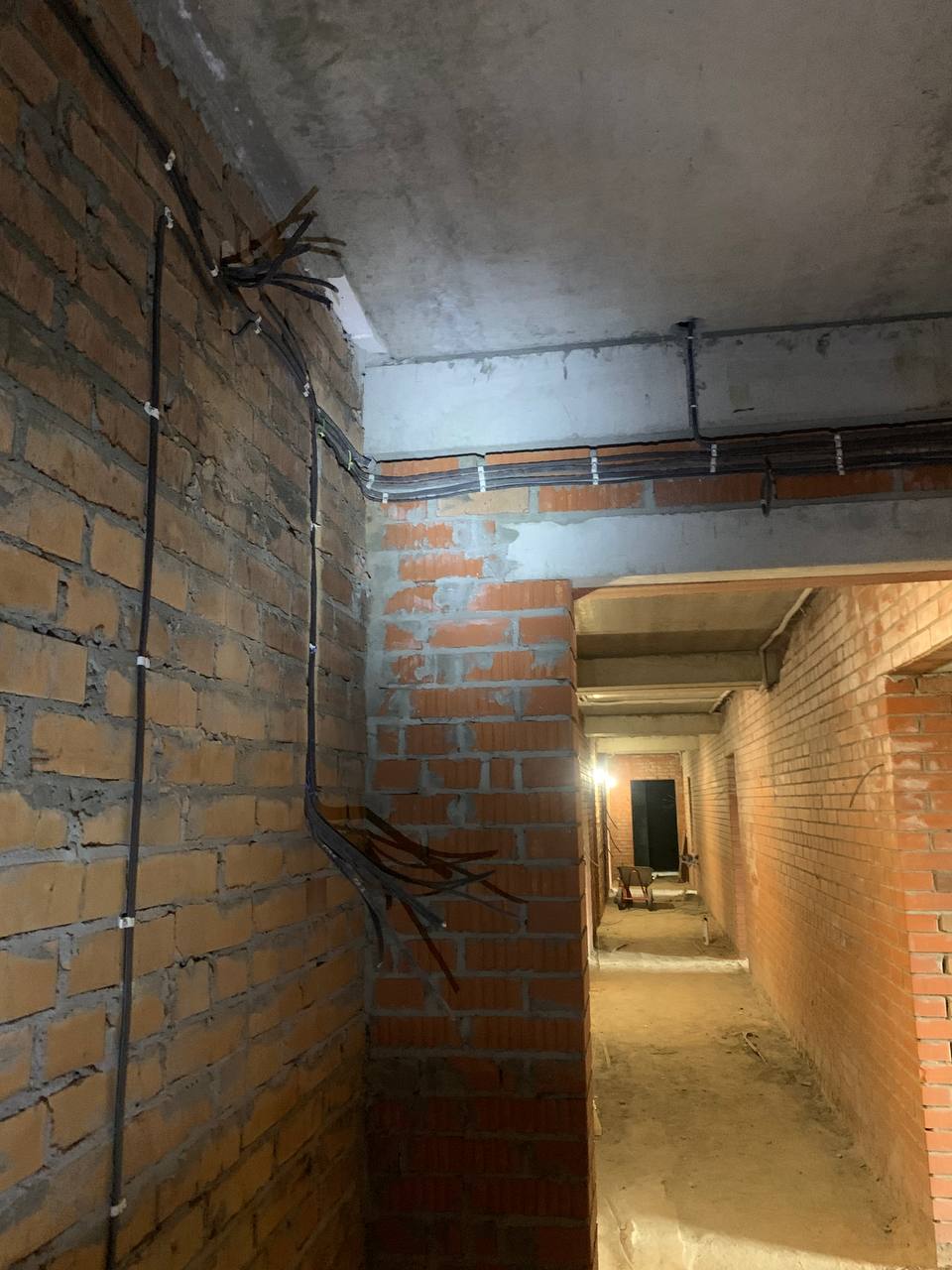

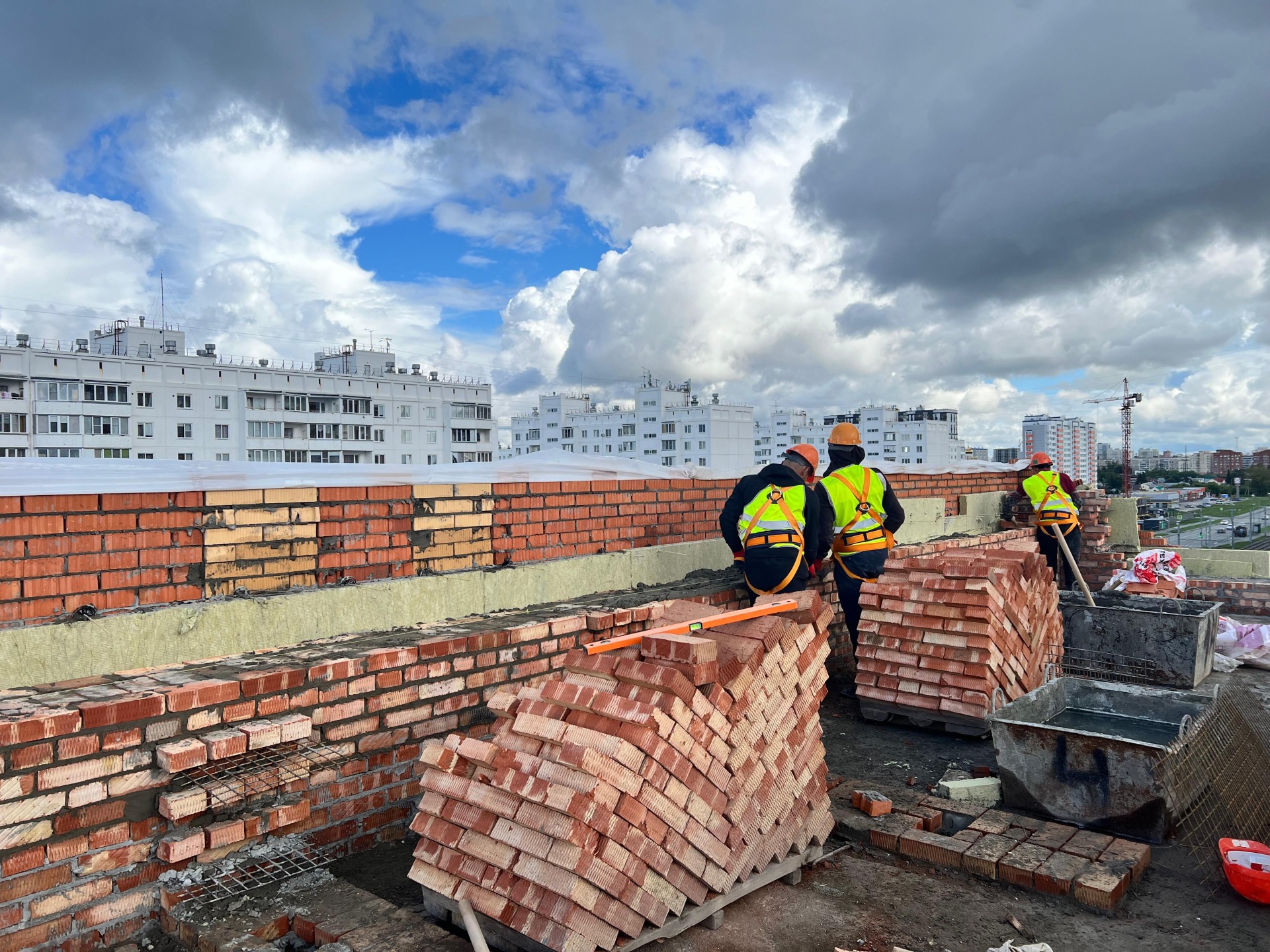

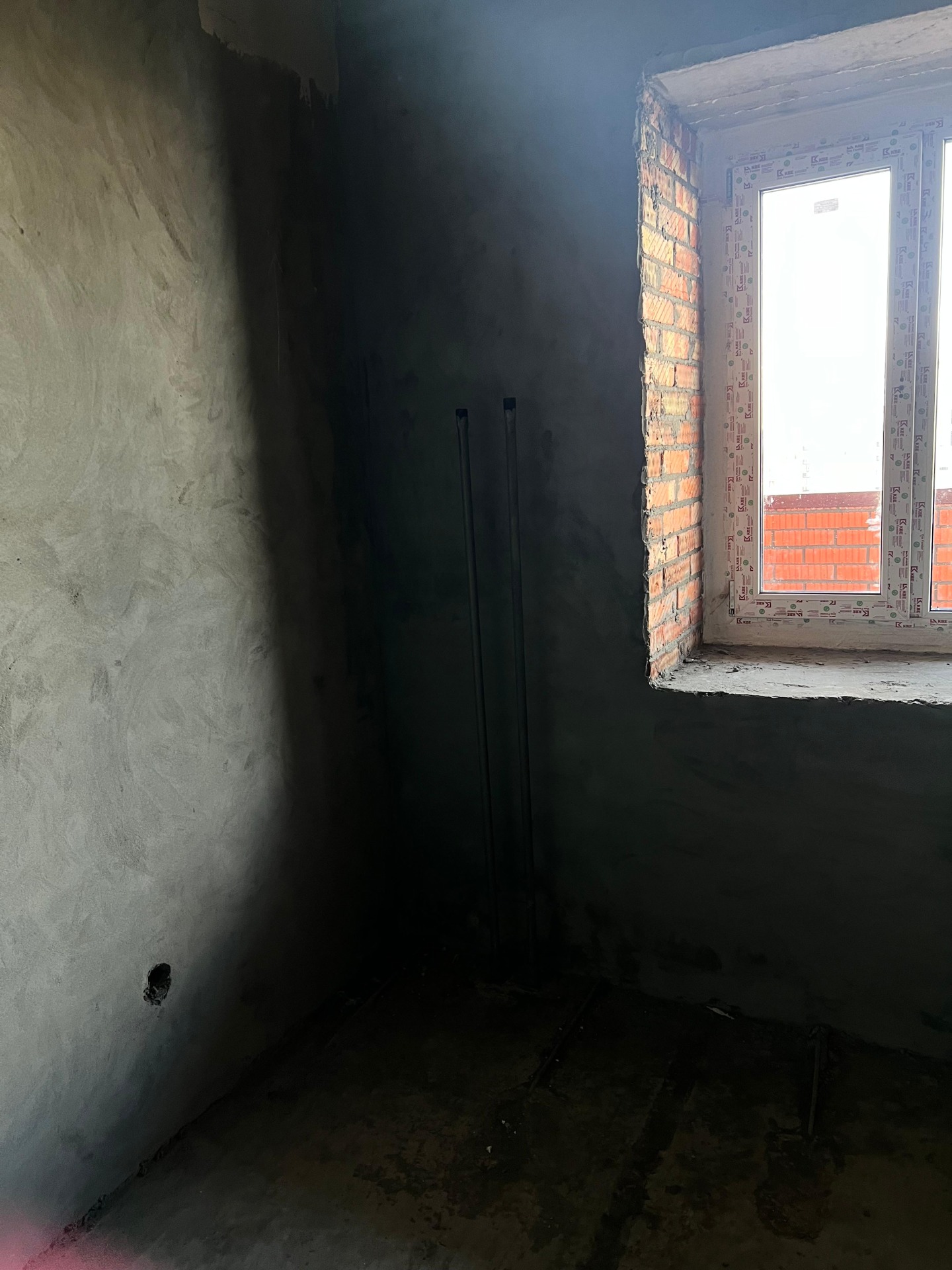

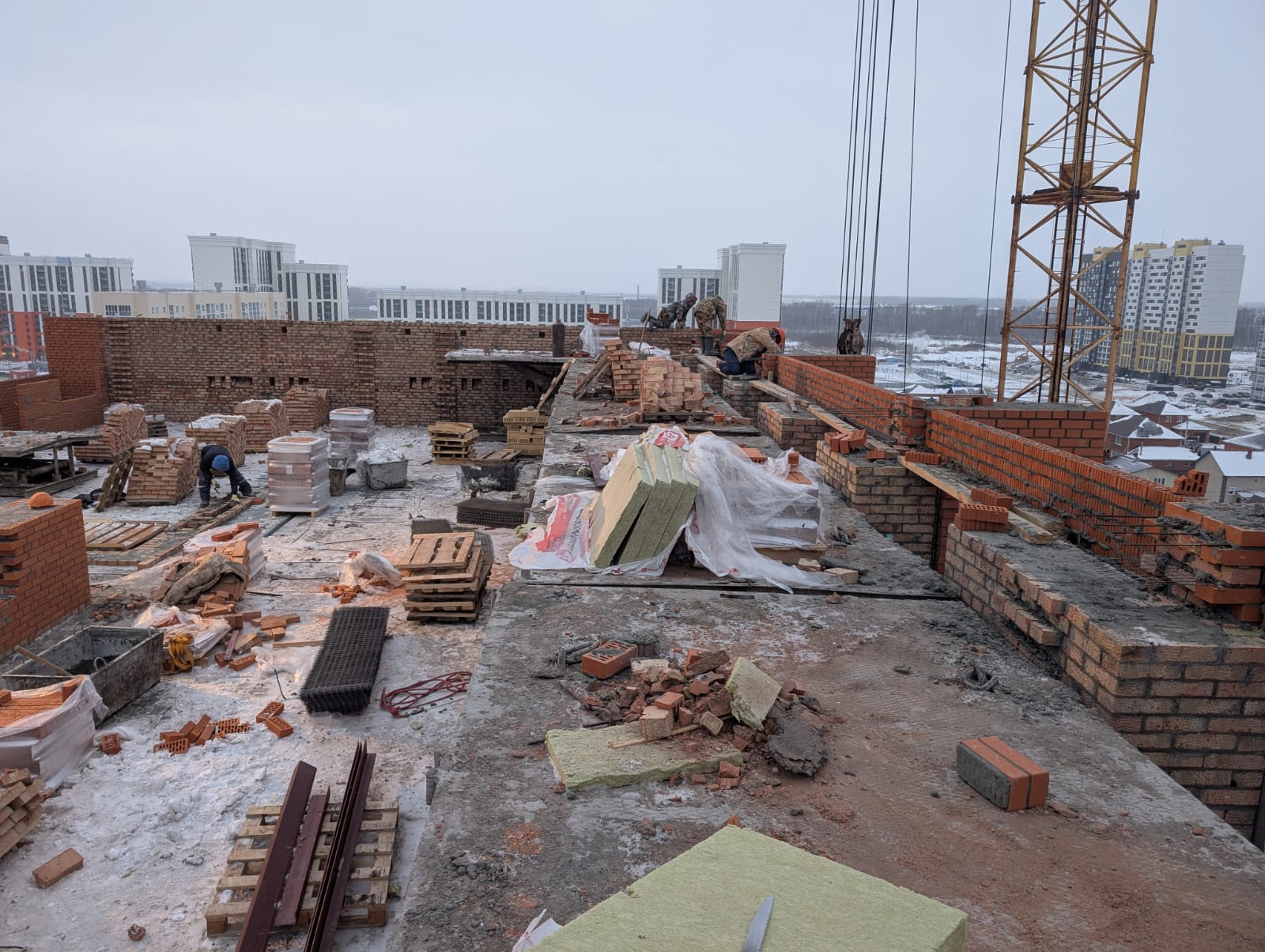

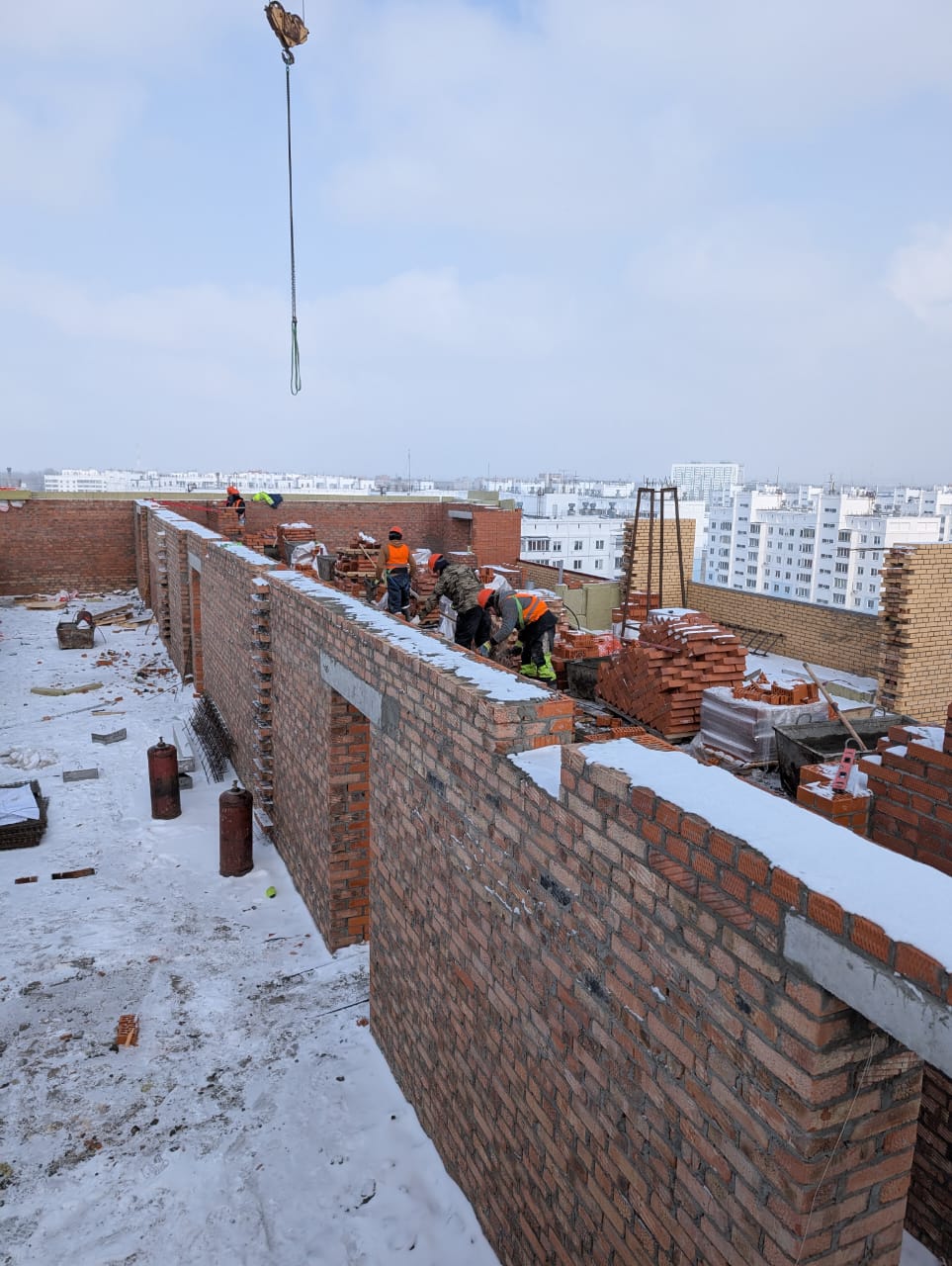

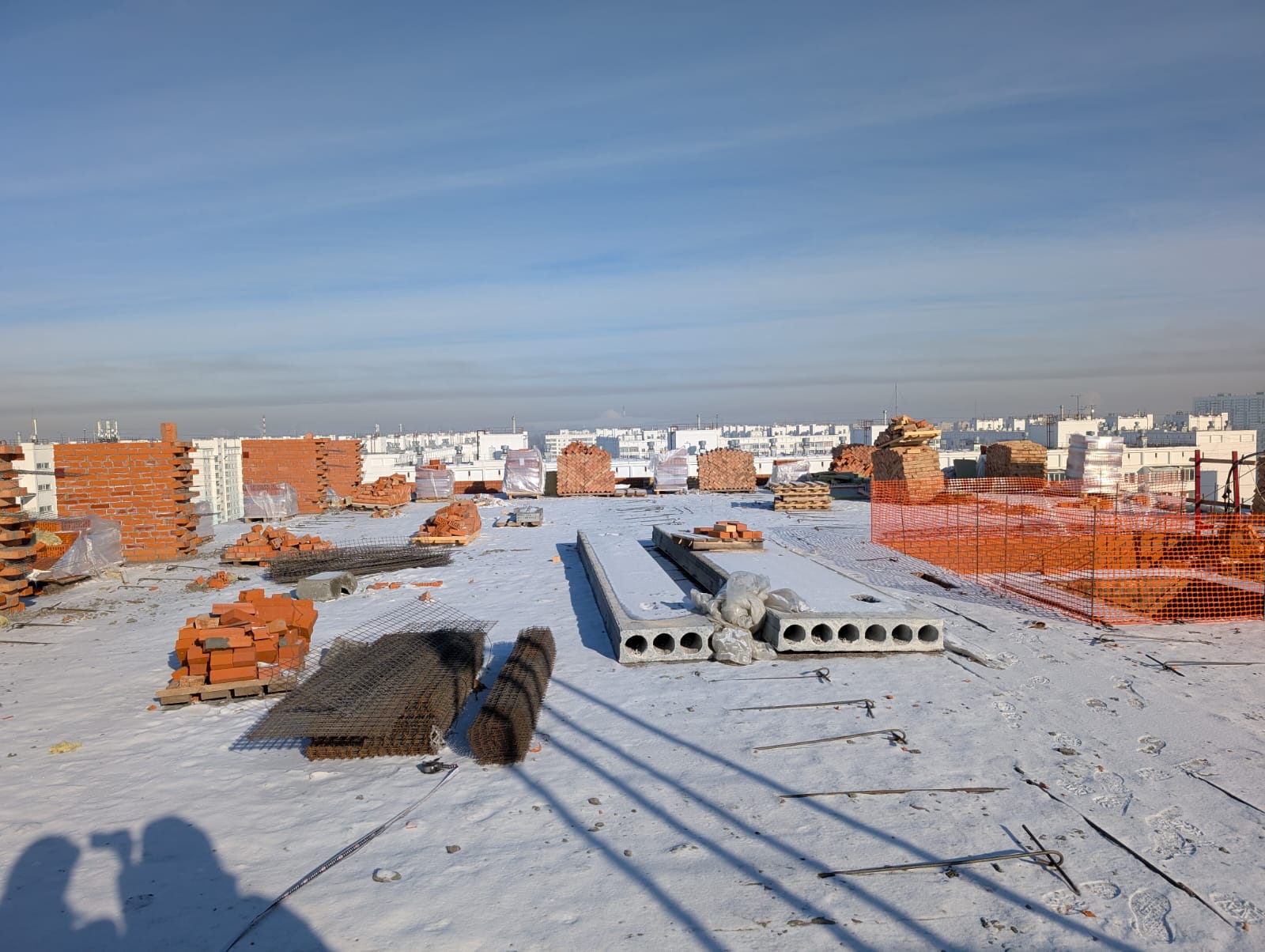

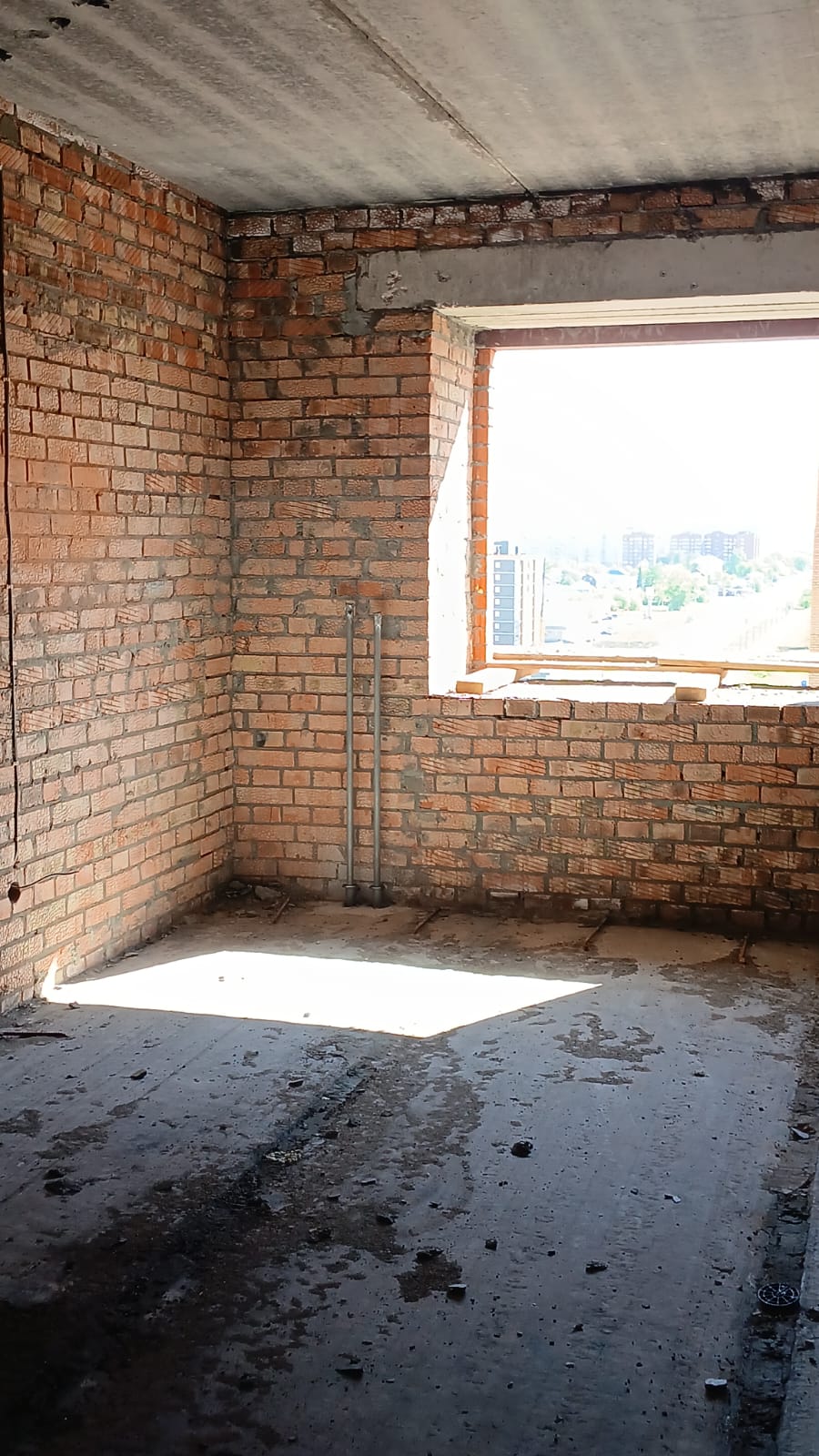

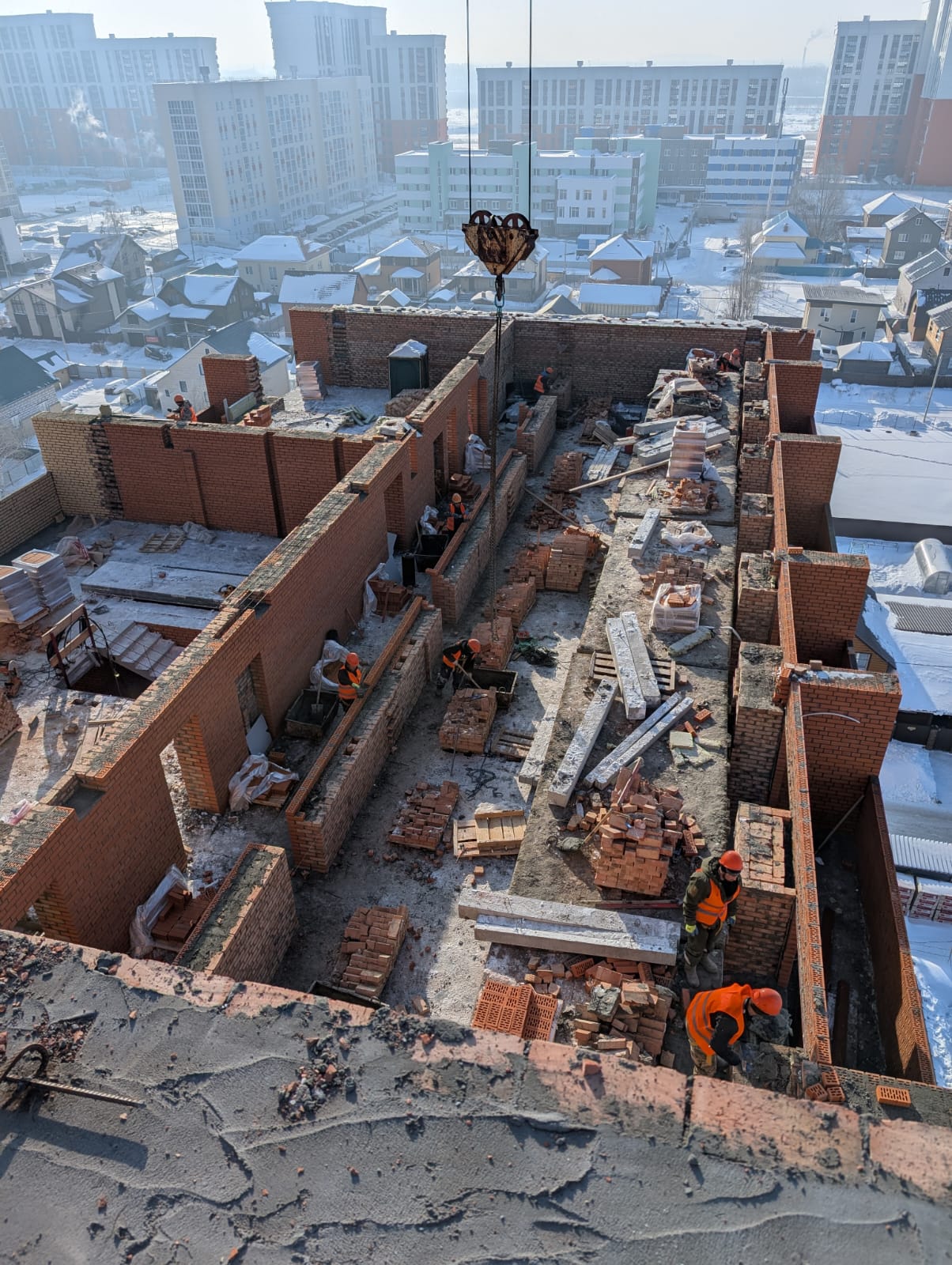

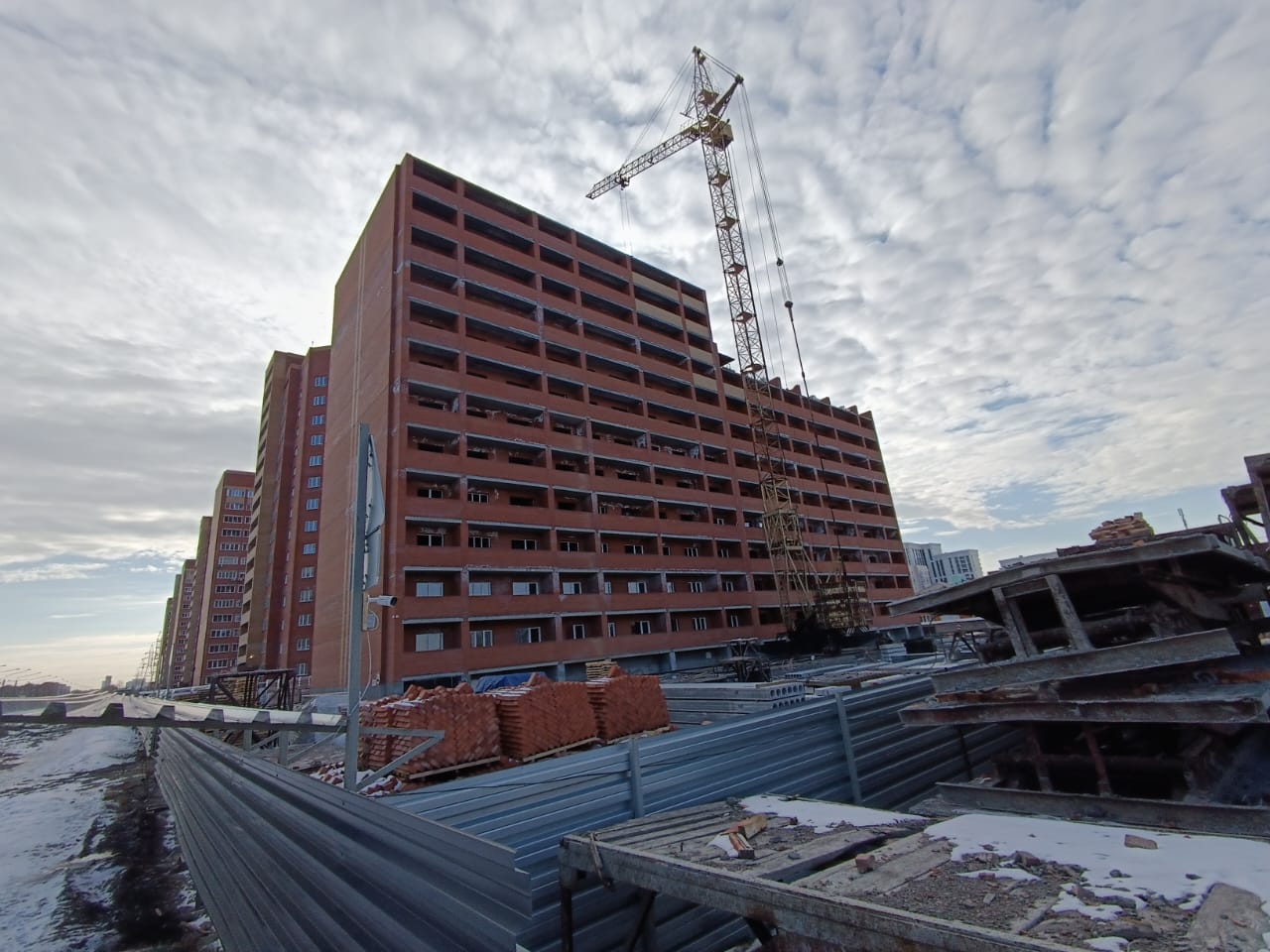

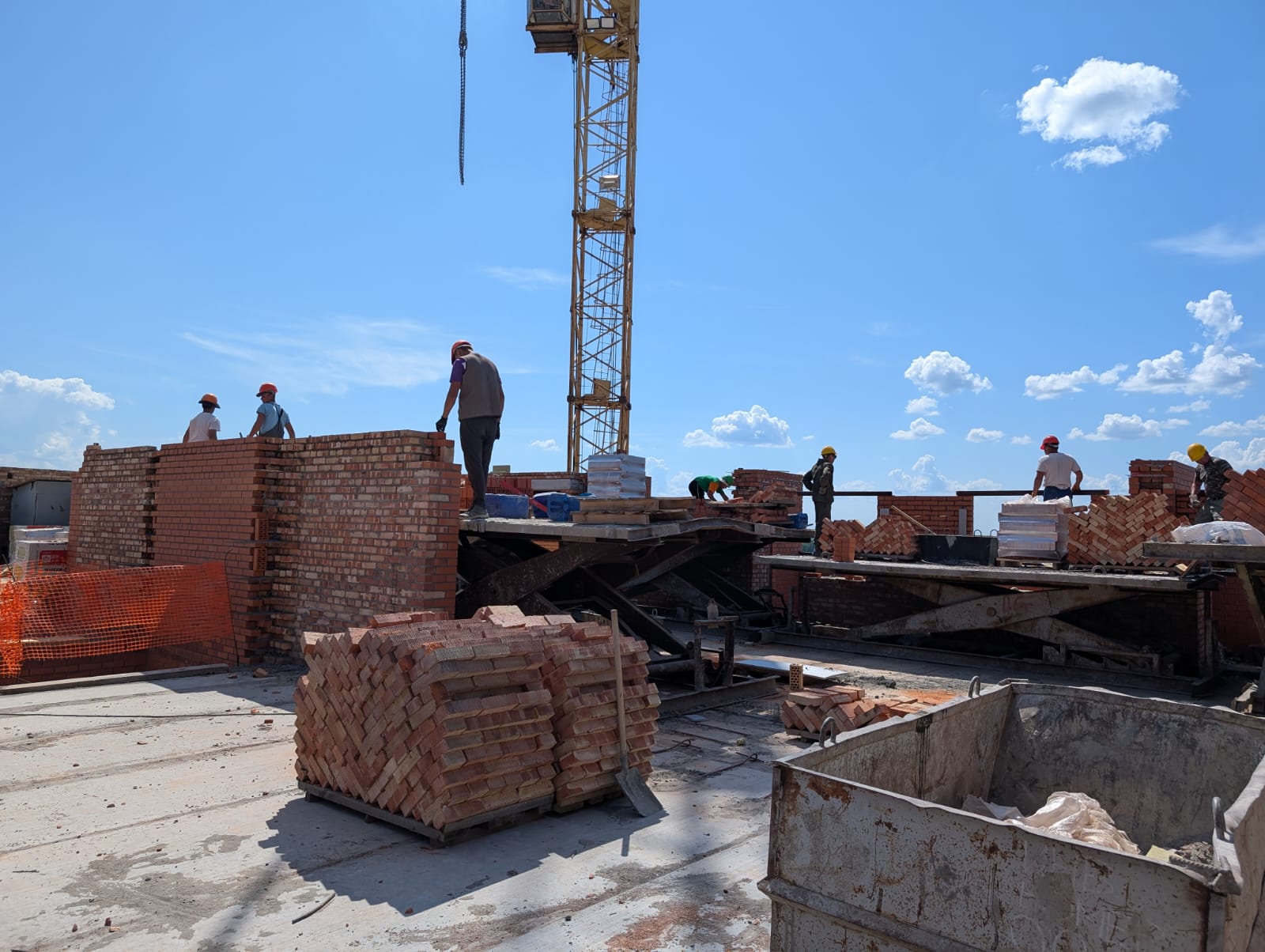

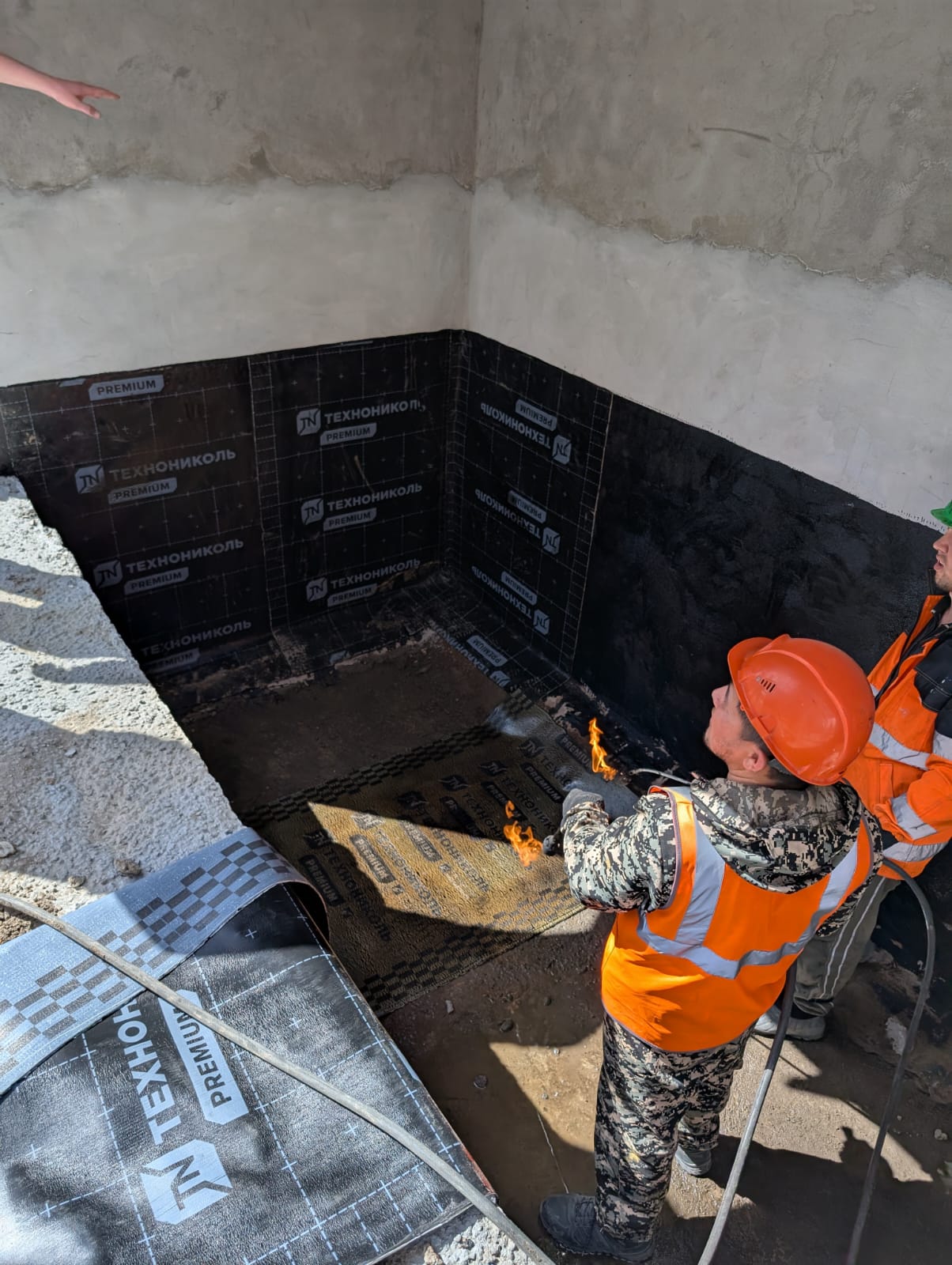

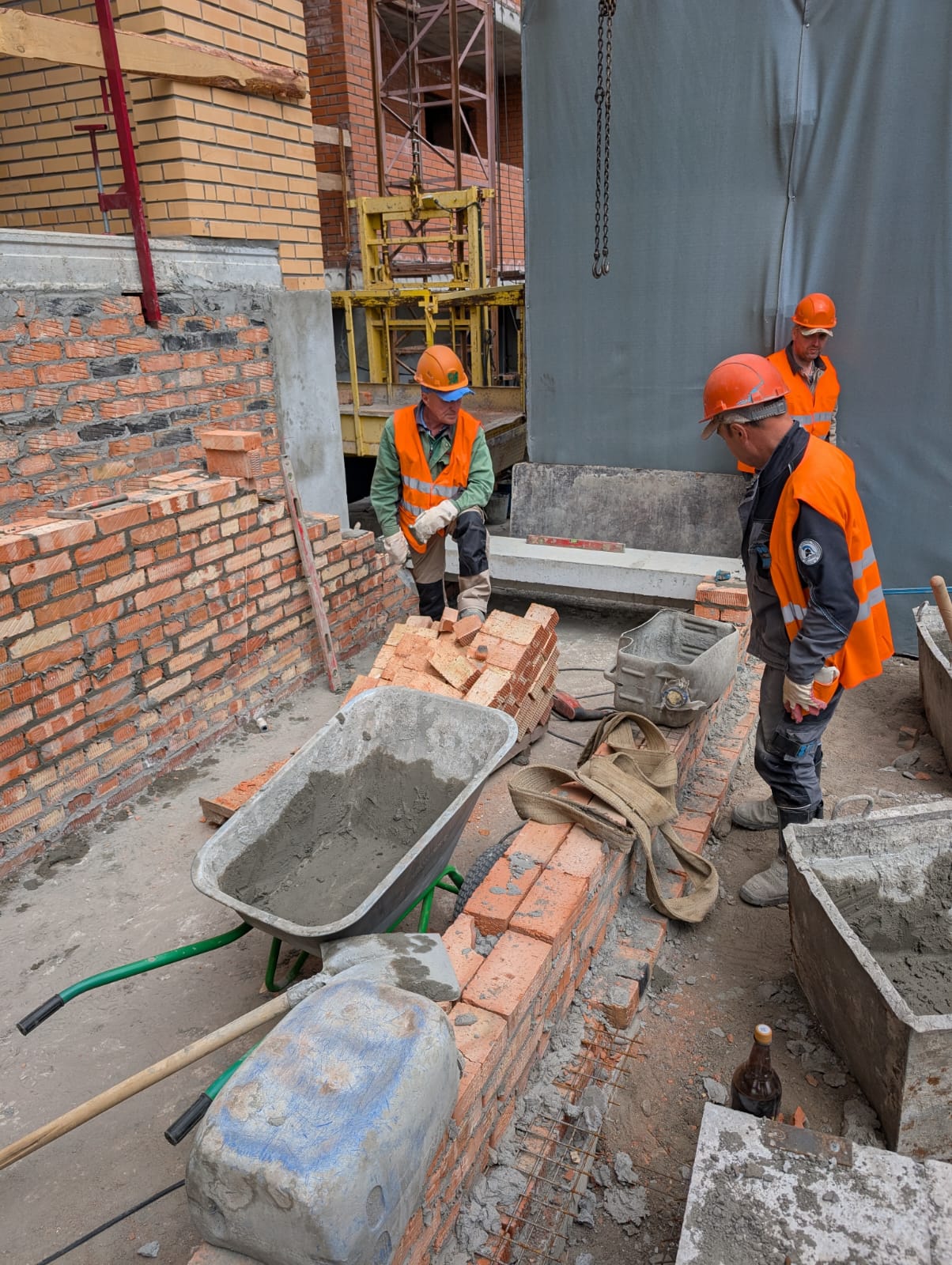

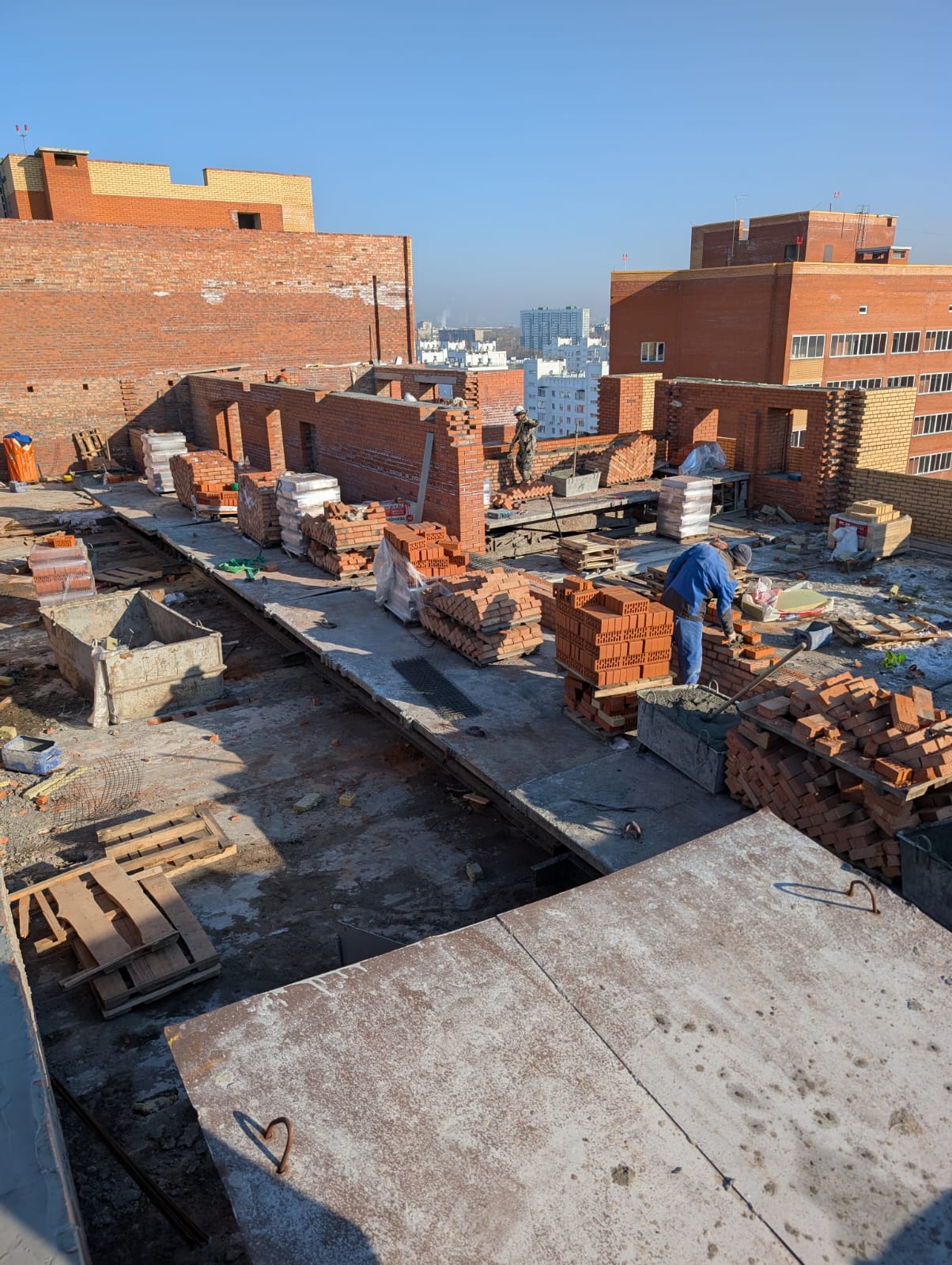

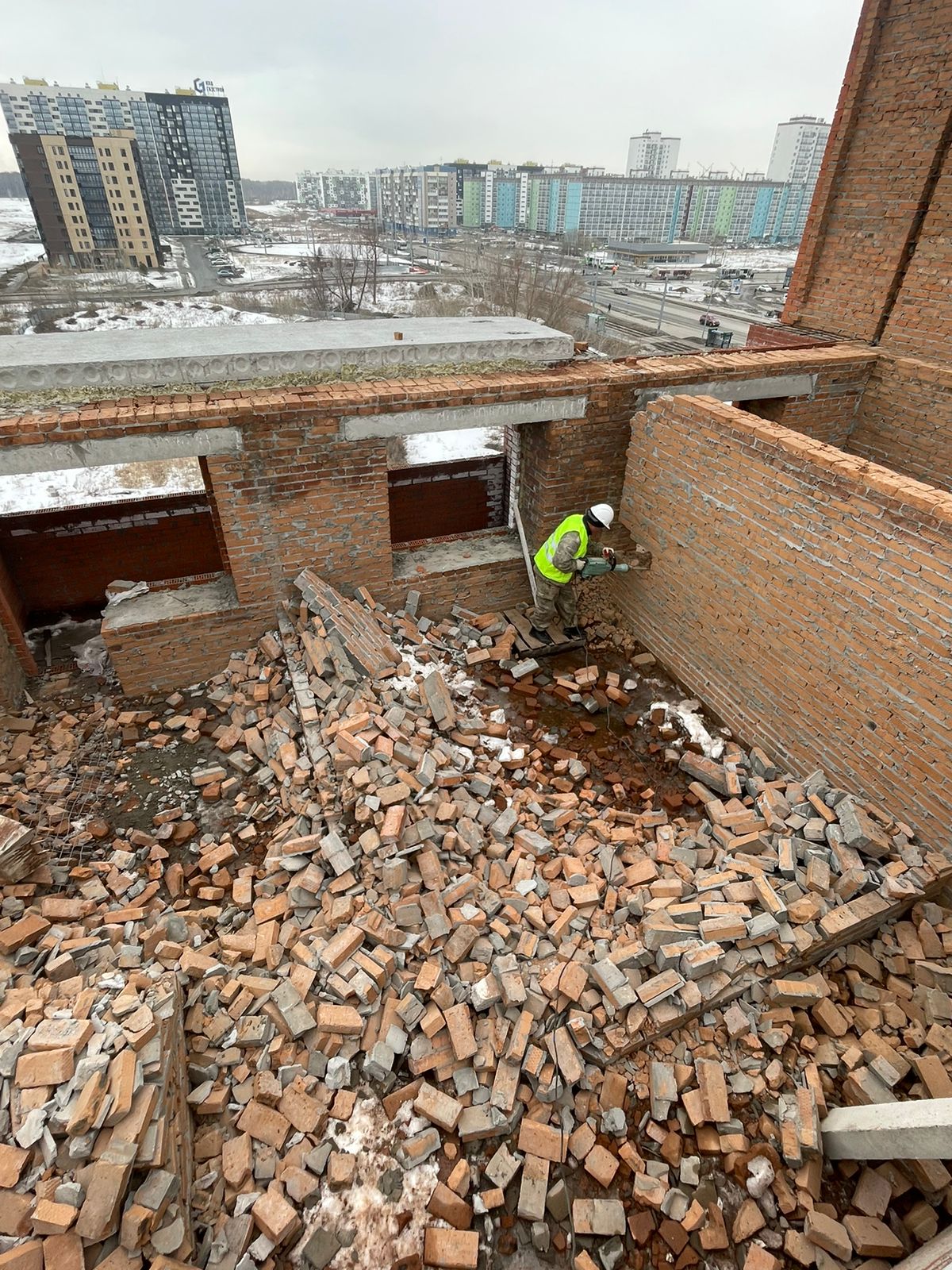

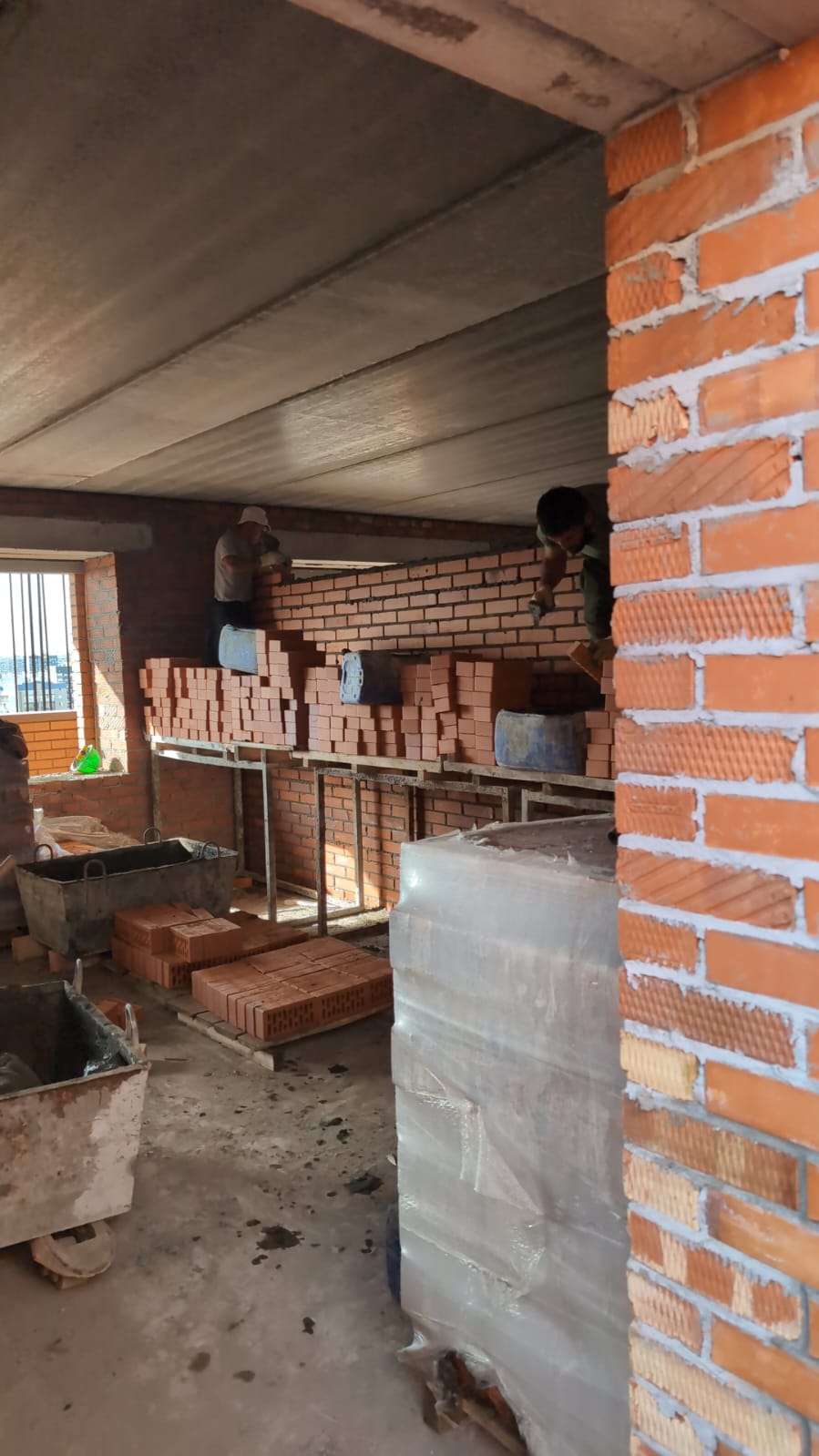

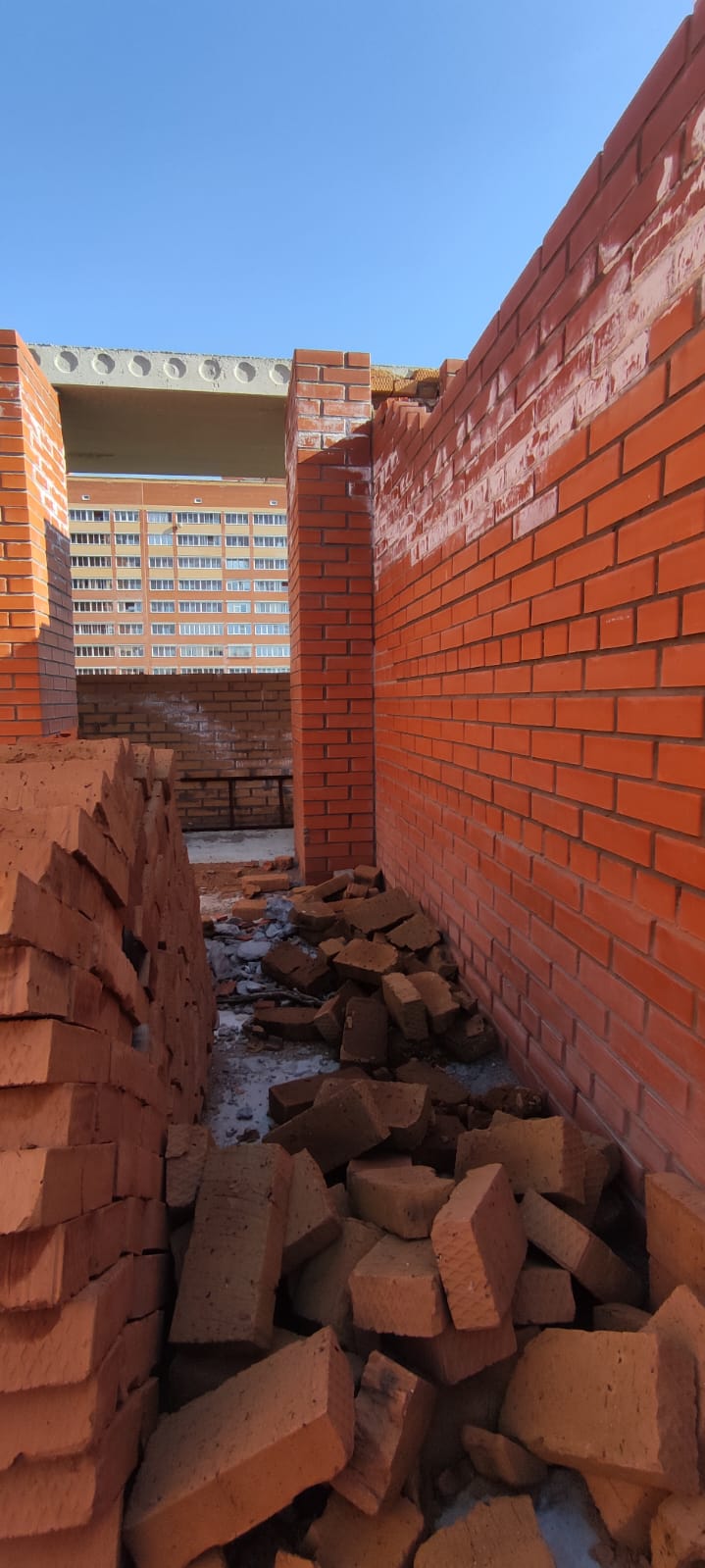

С целью нивелирования отставание в 1,5 месяца, сформированного за время демонтажа конструкций, в течение января-февраля Правлением проведено несколько совещаний с руководством ПСФ с целью ускорения кирпичной кладки в условиях работы одним краном. По их результтатам найдено взаимоприемлемое решение. Подрядчик увеличивает на 2 часа рабочее время + усиливает бригаду и организует паралельную работу на 2-х секциях, а ПСФ обеспечивает бесперебойное финансирование и частичное авансирование по результату работ для покрытия кассовых разрывов. Надеюсь к середине апреля мы увидим результат. СГК наконец-то согласовали проект ИТП и наш Технический заказчик завершает полный комплекс проектирования и в конце февраля выдаёт все коммуникации по инженерным сетям дома + вертикальную планировку. Со следующей недели он приступает проектированию наружных сетей (по замене и ремонту см.ниже) ВАЖНО!! Вчера на строительной площадке в рамках государственного контроля проходило совместное совещание под руководством зам.областного Прокурора Рудь А. А., зам.Министра строительства НСО Поскачина О. В., представителей Мэрии ГСН, УАСИ, Генподрядчика. Результвты:1. Отмечено что строительство объекта идёт в плановом порядке, в соответствии с графиком производства работ. 2. Из 500млн. Дефицита бюджета пока не обеспечены МИПами 139 млн.рублей. Их Мэрии предложено изыскать в срок до августа 2025 года. 3. Мной обозначена необходимость полной заменой силового кабеля 0,4кВ от трансформаторной подстанции до ввода в дом, в связи с его неудовлетворительным состоянием. А так же капитальный ремонт участка теплотрассы от ближайшего колодца до ввода в дом с заменой труб. Это позволит в дальнейшем обеспечить безаварийную эксплуатацию дома. 4. Учитывая что вся теплотрасса от котельной до нашего дома остаётся в собственности банкрота - районной прокуратуре предложено взять на контроль и провести мероприятия по передаче теплотрассы в собственность СГК/НТСК, чтобы привести её в нормативное состояние. 5. Генподрядчик проинформировал, что тендеры проводятся в плановом порядке. В течение двух месяцев планируется начать установку окон, а с наступлением плюсовой температуры продолжить штукатурные работы и заливку полов. 6. ГосСтройНадзор формирует новый график проверок, чтобы гарантировано обеспечить ввод дома до конца года. В целом, прокуратура области, профильные Министерства и ведомства держат ситуацию на контроле. На всех планах-графиках ввод дома запланирован на конец этого года. Работаем дальше. Всем хороших выходных. P. S. Всех мужчин и, особенно защитников Отечества, с наступающим Праздником!! Здоровья, успехов в делах, личного и семейного благополучия! Председатель ПравленияКрасильников С. В.
